Специалисты представительства Компании в г. Норильск активно реализуют оставшиеся задачи на площадке СКС-1 в короткий теплый период.

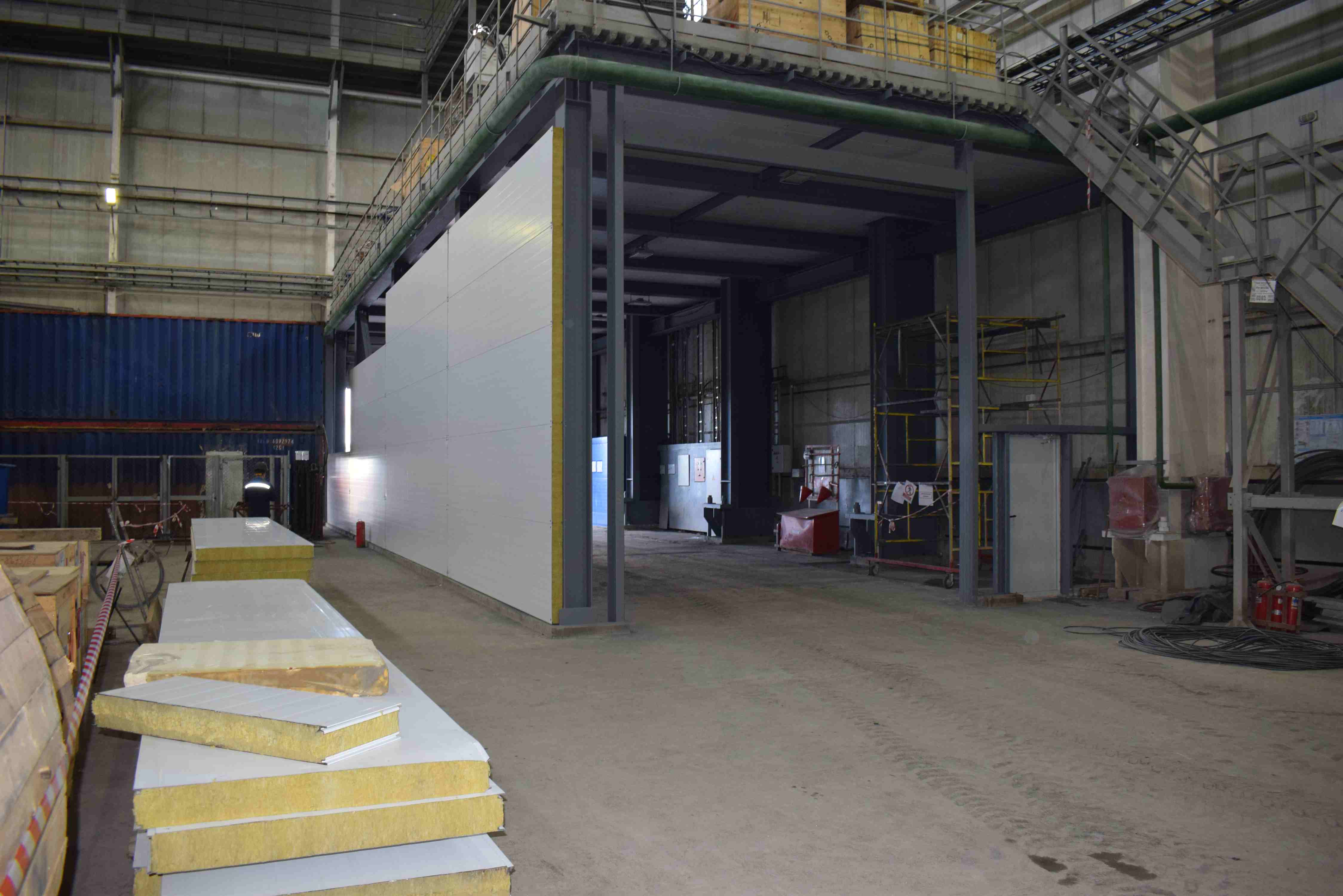

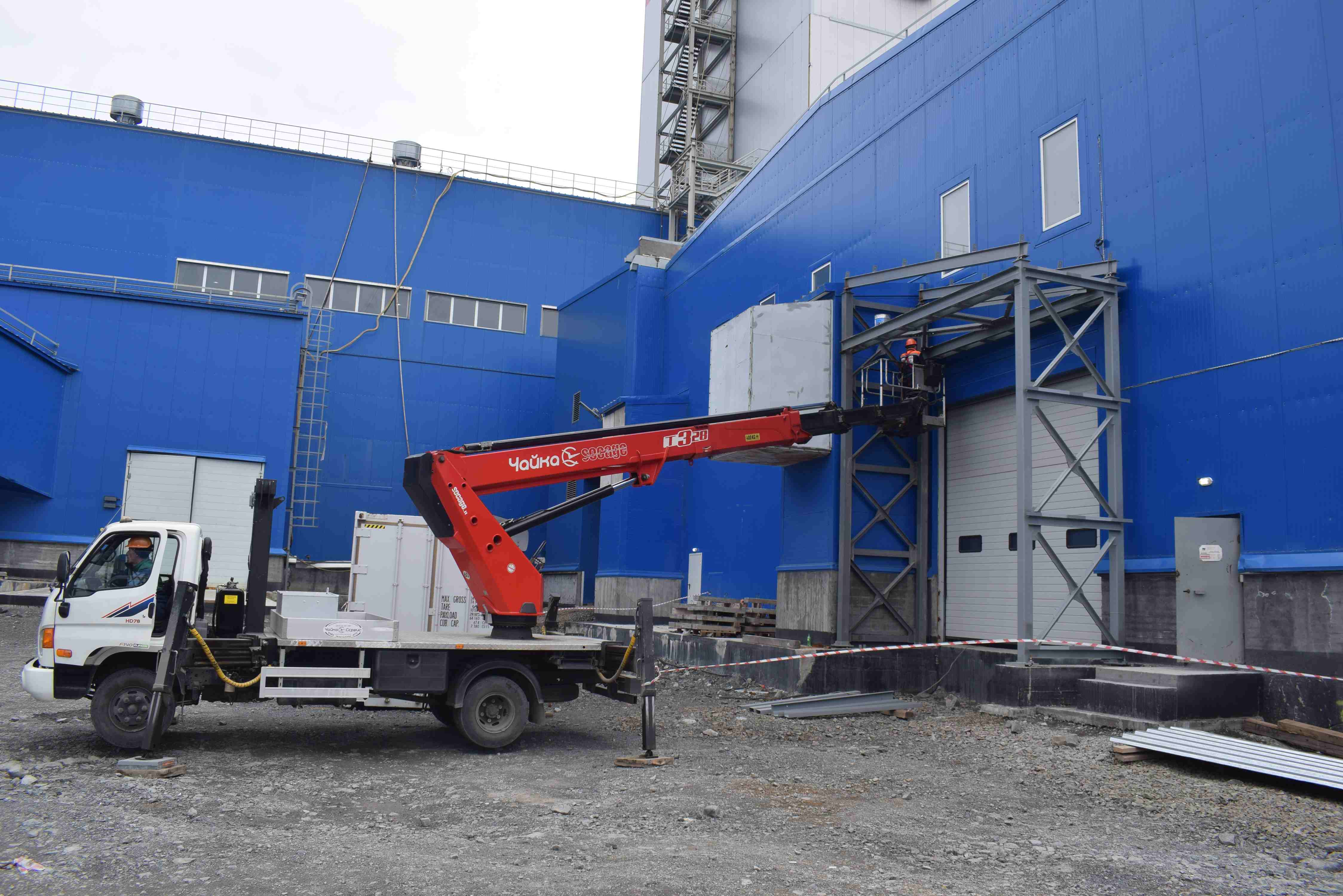

За июль завершены работы по устройству фундаментов входов в здания площадки, смонтированы панели, двери и ворота входных групп, проложены и продолжают прокладываться оставшиеся кабели по уличной эстакаде, освещение площадки запущено по постоянной схеме.

Площадка подготовлена для асфальтирования, которое начнется в августе.

Все системы контроля и управления технологическими процессами приведены в высокую степень готовности, с приходом осени начнется пуско-наладка и сдача в эксплуатацию комплекса СКС-1.
